工序的顺序,比工序本身更要紧

同样是堵漏,把表面封闭提到前面去做,和放在最后做,结果完全不同。下面十三道工序的先后,是按「水往哪里走」排的,不是按施工方便排的。

先说一条不要做的事:携砂涌水,不得先做表面封堵。

水里带泥砂,说明地层细颗粒正在随渗流流失,结构背后大概率已经有空洞。这时候把出水口封住,水压和空洞一起留在结构背后,错台与沉降会继续发展,而你看不见。正确的顺序是:上报产权与运营单位 → 加密沉降收敛监测 → 探明空洞 → 分序充填 → 最后才谈止水。

阶段一 · 探明与泄压

先看清楚,再决定堵哪里

  • 01 探地雷达空洞普查 沿渗漏段连续扫描,确定管背脱空的范围、深度与大致体积。异常判读须有验证手段支撑,不能只凭波形下结论。
  • 02 孔口埋管引流 先把水引出来、把压力泄掉,后面的工序才有操作条件。堵在压力上做,浆液跑掉、接缝被顶开,都是从这里开始错的。

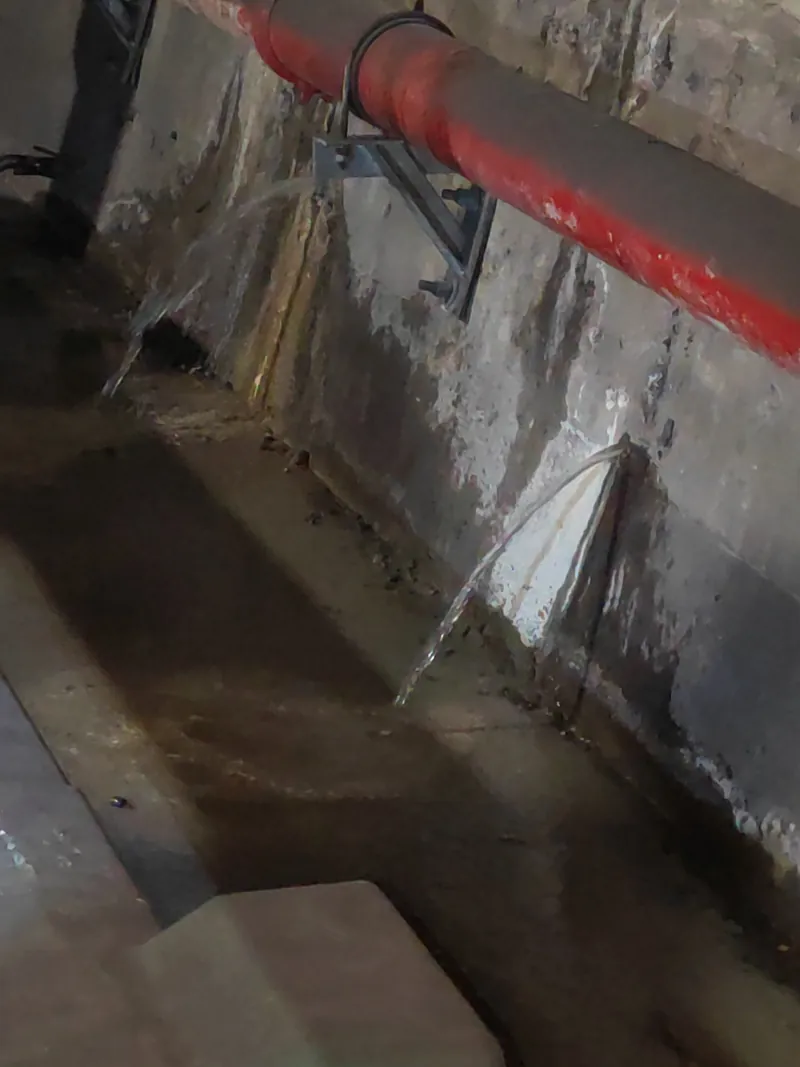

侧墙两处有压射流,水柱射出墙面并在墙脚积水
有压涌水:水是射出来的,不是淌下来的。这种情况先截流泄压,直接封表面会把水压留在结构背后。

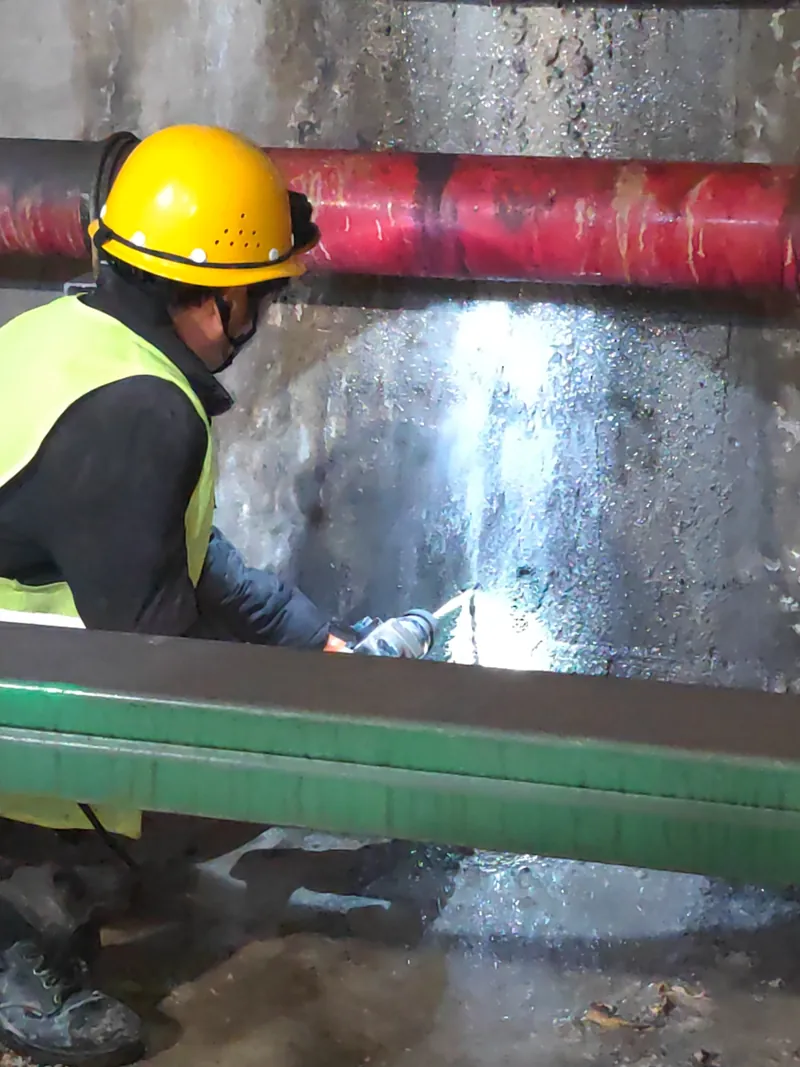

作业人员手持注浆枪对侧墙渗漏部位进行化学灌浆
持枪注浆:低压慢注,浆液沿缝隙渗入后固结成弹性止水体,压力和速度都要跟着出水量调。

阶段二 · 截流

大流量先截住,不然浆液留不住

  • 03 双液浆截流 凝胶时间可调,用于大流量动水的快速截断。截流是为后面的充填和止水创造条件,本身不是终点。

阶段三 · 充填

空洞不填,止水做了也会复发

  • 04 袖阀管微扰动充填注浆 定深、分序、可重复注浆。跳孔分序,二序孔验证一序效果。注浆压力上限须与产权单位确认,全过程记录压力—流量曲线。

这一步排在截流之后、止水之前。空洞还在的时候就去封缝,等于把问题盖起来。

阶段四 · 止水

按缝的类型选做法,不是按材料选

  • 05 接缝开槽埋嘴 沿缝开槽、埋设注浆嘴,为灌浆建立通道。整条缝系统处理,不做单点封堵。
  • 06 丙烯酸盐化学灌浆 渗透性好、固结体有弹性,用于接缝类渗漏的止水。
  • 07 聚氨酯化学灌浆 遇水反应、膨胀封堵,用于动水与变形缝。不能拿发泡当长期止水层用。
  • 08 孔口二次密封 引流管在水止住后回封,这是「先引后堵」的收口动作。
  • 09 道床充填注浆 道床脱空、翻浆冒泥的处置。

阶段五 · 结构恢复

涉及承载力的,须由具备相应设计资质的单位出图

  • 10 环氧树脂低压灌注 结构性裂缝的修复,恢复截面整体性。
  • 11 断面修复 破损掉块、保护层劣化部位的修复。顺序上必须先恢复断面,再形成防水层——反过来做等于把病害封在里面。
  • 12 碳纤维/粘钢补强 涉及承载力的结构补强,须由具备相应设计资质的单位出图,并经原设计单位复核,我们按图施工、配合检测与资料归档。

涉及承载力的结构补强,须由具备相应设计资质的单位出图,并经原设计单位复核。这不是流程上的客气话,是法律上的责任边界。

阶段六 · 收面

表面封闭放在最后,不放在最前

  • 13 表面封闭处理 渗透结晶类、聚合物砂浆类的面层处理,也用于微渗漏的批量维保。

把它放在第 13 位而不是第 1 位,是这份工序表里容易被忽略的一处:表面先封,水压和病害就被留在了结构里面。

关于材料参数

我们不在网页上给具体数值

黏度、凝胶时间、膨胀倍率、可灌最小缝宽这些参数,随厂家、批次、水温、水质而变。写一个固定数字挂在网上,到了现场大概率对不上。实际施工以厂家检测报告和经审批的施工方案为准,需要参数表我们在方案阶段提供。

想按工法查

50 项工法的原理与适用,在技术文库

这里讲的是十三道工序的顺序。想看单条工法的原理、适用地层与控制要点——注浆、堵漏、裂缝修复、结构补强等共 50 项(涉及承载力的结构补强,须由具备相应设计资质的单位出图)——技术文库按领域整理好了,每条附来源,可以直接对着自己的工况查。

不确定你这处该从哪一步开始?

六个问题,问诊台会告诉你落在四类中的哪一类、大致的处置路线,以及有没有必须先上报的情况。
